Techniczne przygotowania do restartu 1. bloku EJ Three Mile Island
Data dodania: czwartek, 3 września 2026, autor: nuclear.pl

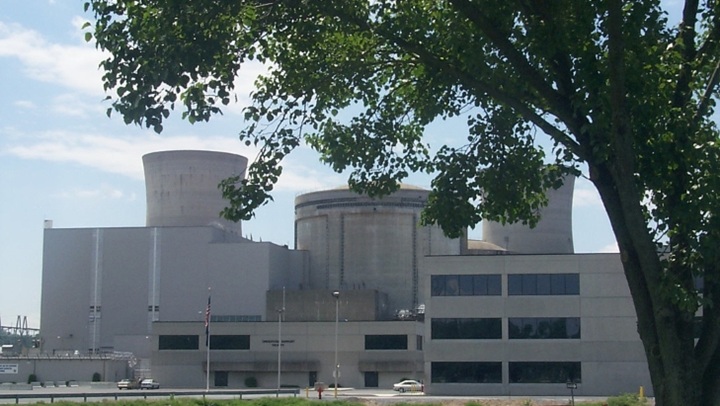

Na 1. bloku amerykańskiej EJ Three Mile Island w Pensylwanii prowadzone są obecnie prace zmierzające do jego ponownego uruchomienia po ponad siedmiu latach od zakończenia eksploatacji. Jednostka, nosząca obecnie nazwę Christopher M. Crane Clean Energy Center, ma rozpocząć produkcję energii w 2028 roku.

TMI-1 to reaktor wodny ciśnieniowy PWR firmy Babcock & Wilcox o mocy cieplnej 2568 MWt. Blok o mocy elektrycznej około 835 MW rozpoczął pracę komercyjną w 1974 roku i został wyłączony we wrześniu 2019 roku z przyczyn ekonomicznych. Impulsem do restartu była zawarta w 2024 roku umowa pomiędzy Constellation Energy i Microsoftem, obejmująca 20-letni odbiór energii elektrycznej. Kontrakt stworzył ekonomiczne podstawy projektu o wartości około 1,6 mld dolarów.
Technicznie przedsięwzięcie nie jest jednak zwykłym ponownym uruchomieniem bloku po postoju. Po zakończeniu eksploatacji TMI-1 przeszedł do fazy likwidacji, paliwo zostało usunięte z reaktora, a część systemów odwodniono i odłączono.
Najważniejszym zadaniem jest więc przywrócenie całego obiektu do stanu odpowiadającego gotowości do eksploatacji, zarówno pod względem technicznym, jak i licencyjnym.
Constellation prowadzi obecnie szeroki program modernizacji i inspekcji urządzeń, obejmujący m.in. obieg pierwotny i wtórny, wytwornice pary, turbinę, generator, skraplacz, podgrzewacze wody zasilającej, agregaty dieslowskie oraz rurociągi. Oceniany jest również wpływ wieloletniego postoju na materiały, izolacje, uszczelnienia, aparaturę i układy pomocnicze.
Szczególne znaczenie mają wytwornice pary typu once-through. W 2024 roku przeprowadzono badania ich rur, które wykazały występowanie degradacji, jednak bez przekroczenia kryteriów integralności strukturalnej i szczelności. Przed restartem konieczne jest ponowne potwierdzenie zdolności tych elementów do bezpiecznej pracy przy parametrach projektowych.
Odtwarzana jest również część konwencjonalna elektrowni. Zaplanowano wymianę trzech transformatorów blokowych, a inspekcjom poddano turbinę, generator, skraplacz i układy pomocnicze. Ich sprawność będzie decydowała o możliwości odebrania energii cieplnej z reaktora i przekształcenia jej w energię elektryczną oraz osiągnięcia pełnej mocy bloku.
Równolegle przywracane są systemy bezpieczeństwa, zasilania awaryjnego, chłodzenia oraz aparatury kontrolno-pomiarowej i sterowania. Dotyczy to agregatów dieslowskich, rozdzielnic, automatyki zabezpieczeniowej i pomiarowej obiegu pierwotnego. Odtwarzanie obejmuje również kompetencje personelu – operatorzy przechodzą szkolenia i przygotowywany jest symulator bloku.
Istotnym etapem będzie ponowne wprowadzenie paliwa do reaktora. W lipcu 2026 roku NRC zatwierdziła zmianę licencji umożliwiającą przyjmowanie i posiadanie nowego paliwa jądrowego. Po jego załadunku konieczne będzie przeprowadzenie kolejnych testów, osiągnięcie pierwszej krytyczności, a następnie stopniowe zwiększanie mocy i weryfikacja pracy systemów w rzeczywistych warunkach. Synchronizacja generatora z siecią będzie poprzedzona potwierdzeniem gotowości całego bloku.
