Holtec kończy przygotowania do restartu Elektrowni Jądrowej Palisades

Data dodania: środa, 2 września 2026, autor: nuclear.pl

Amerykańska Elektrownia Jądrowa Palisades w stanie Michigan zbliża się do historycznego momentu ponownego uruchomienia. Jak poinformowała firma Holtec International, blok, który został wyłączony w 2022 roku, przechodzi obecnie ostatnie działania poprzedzające jego rozruch.

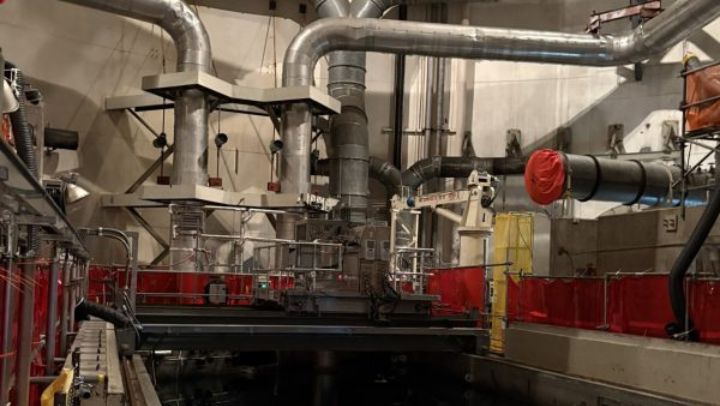

fot. Holtec International
fot. Holtec International

30 sierpnia 2026 roku rozpoczął się proces załadunku paliwa do zbiornika reaktora, co oznacza wejście elektrowni w kolejną, szczególnie istotną fazę przygotowań do wznowienia eksploatacji. Załadunek paliwa jest jednym z najważniejszych etapów poprzedzających fizyczny rozruch reaktora.

W przypadku EJ Palisades rdzeń składa się ze 204 kaset paliwowych, obejmujących zarówno nowe zestawy paliwowe, jak i częściowo wypalone pochodzące z ostatnich cykli pracy elektrowni przed jej wyłączeniem. Sam proces nie oznacza jeszcze uruchomienia reaktora ani rozpoczęcia produkcji energii elektrycznej. Po zakończeniu rozmieszczania wszystkich kaset w rdzeniu konieczne będzie przeprowadzenie szeregu kontroli i testów. Szczególne znaczenie będzie miało potwierdzenie prawidłowego stanu konfiguracji rdzenia, systemów chłodzenia, systemów bezpieczeństwa, aparatury kontrolno-pomiarowej oraz układów sterowania i zabezpieczeń reaktora.

Po zakończeniu załadunku paliwa rozpocznie się kolejny etap prac obejmujący testy, inspekcje i działania rozruchowe poszczególnych systemów. Ich celem będzie potwierdzenie, że wszystkie układy wymagane do bezpiecznej eksploatacji osiągnęły odpowiedni poziom gotowości. Dopiero po zakończeniu tych działań możliwe będzie przejście do kolejnych etapów rozruchu, w tym osiągnięcia krytyczności reaktora, zwiększania mocy oraz przeprowadzenia testów przy kolejnych poziomach obciążenia.

Rozruch bloku Palisades należy traktować jako kompleksowy program restartu, a nie standardowy rozruch po planowym postoju remontowym. Elektrownia pozostawała poza eksploatacją od maja 2022 roku, a w tym czasie wykonano szeroki zakres prac remontowych, modernizacyjnych i testów. Holtec wskazuje między innymi na rozległe prace dotyczące wytwornic pary, obejmujące wzmocnienie rur obu wytwornic oraz usunięcie nagromadzonych produktów korozji z przestrzeni parowej. Wykonano również wymianę króćców mechanizmów napędów prętów regulacyjnych, chemiczne oczyszczanie i pasywację układu pierwotnego oraz inspekcje zbiornika reaktora. Zakres prac obejmował ponadto liczne modernizacje wyposażenia pomocniczego.

Istotnym elementem przygotowań było również przywrócenie pełnej gotowości systemów związanych z gospodarką paliwową. Na potrzeby restartu zainstalowano i przetestowano nową maszynę do przeładunku paliwa. Jej zadaniem jest bezpieczne przemieszczanie zestawów paliwowych pomiędzy basenem paliwowym a zbiornikiem reaktora podczas operacji załadunku i w przyszłości podczas przeładunków paliwa. Wcześniej do elektrowni dostarczono 68 nowych zespołów paliwowych, które wraz z częściowo wypalonym paliwem z poprzednich cykli zostaną wykorzystane do odtworzenia konfiguracji rdzenia.

Elektrownia Jądrowa Palisades składa się z jednego bloku, wyposażonego w reaktor wodny ciśnieniowy PWR, o mocy około 800 MWe. Jednostka rozpoczęła komercyjną eksploatację w 1971 roku i przez ponad pięć dekad stanowiła element systemu elektroenergetycznego stanu Michigan. W maju 2022 roku blok został wyłączony, a jego wcześniejszy właściciel rozpoczął proces przygotowań do trwałego zakończenia eksploatacji i likwidacji obiektu.
